[가이드] 개발부담금 부과 종료 후 40일, 개발비용산출명세서 제출 기한
준공검사를 무사히 마쳤다고 해서 안심하기는 이릅니다. 개발부담금 제도에서 “부과 종료 시점”은 준공일과 일치하지 않는 경우가 적지 않고, 이 시점을 놓치면 개발비용산출명세서 제출 기한도 함께 지나가 버립니다. 개발부담금은 부과 종료 시점부터 40일 이내에 명세서를 내야 하는데, 이 40일이 언제부터 시작되는지를 정확히 알지 못해 곤란을 겪는 사업자가 실무에서 자주 나타납니다. 이번 글에서는 부과 종료 시점을 판단하는 기준부터 40일 기한의 성격, 기한을 넘겼을 때의 불이익, 그리고 명세서 제출 이후 이어지는 절차까지 순서대로 정리합니다.

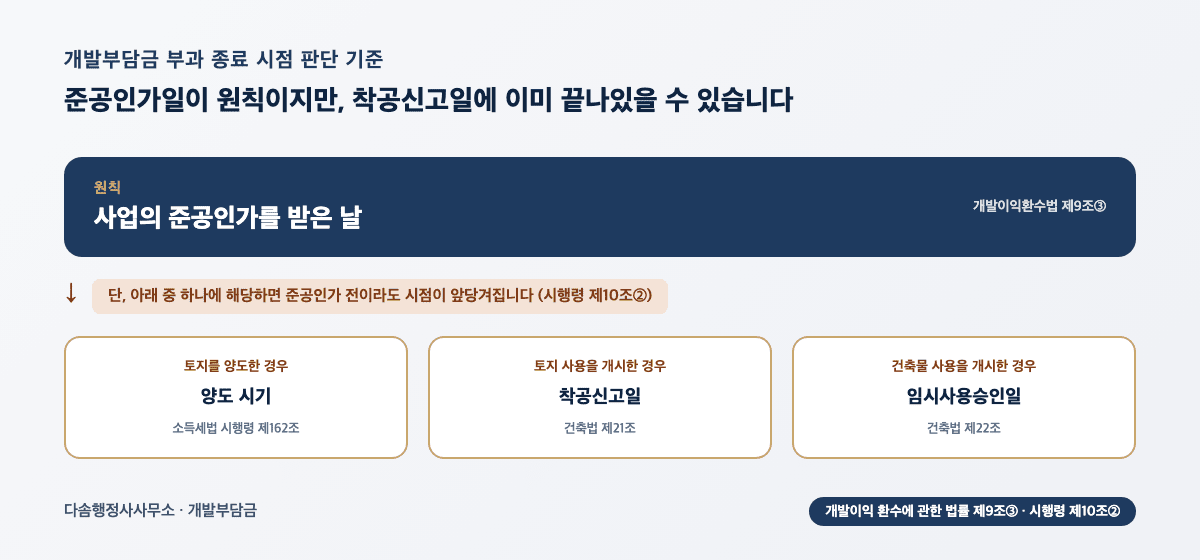

부과 종료 시점, 준공일과 같지 않을 수 있습니다
개발이익환수법 제9조③은 부과 종료 시점을 원칙적으로 “사업의 준공인가 등을 받은 날”로 정하고 있습니다. 대부분의 사업은 이 원칙대로 준공인가일이 곧 부과 종료 시점이 됩니다. 문제는 단서 조항입니다. 같은 조 단서는 일부 준공, 목적물의 사용 개시, 토지의 분양처분 등에 해당하면 준공인가를 받기 전이라도 그 시점을 부과 종료 시점으로 앞당길 수 있다고 규정합니다.
시행령 제10조②는 이 단서를 다시 세 갈래로 구체화합니다.
- 토지를 양도한 경우: 소득세법 시행령 제162조에 따른 양도 시기
- 토지 사용을 개시한 경우: 건축법 제21조에 따른 착공신고일
- 건축물 사용을 개시한 경우: 건축법 제22조에 따른 임시사용승인일
여기서 “착공신고일”이 실무 함정이 되는 경우가 많습니다. 착공신고일은 사업자 입장에서는 공사가 이제 막 본격화되는 시점으로 체감되기 마련인데, 법령상으로는 이 시점을 기준으로 부과 종료 시점이 이미 정해질 수 있다는 뜻이기 때문입니다. 준공인가일만 기다리고 있다가 정작 법이 정한 부과 종료 시점은 훨씬 이전에 지나 있었다는 사실을 뒤늦게 확인하는 사례가 여기서 비롯됩니다.

40일이라는 기한은 어디서 왔을까요
개발이익환수법 제24조는 납부의무자가 개발비용산출명세서를 관할 관청에 제출해야 한다는 의무만 정하고 있고, 구체적인 제출 기한은 대통령령에 위임되어 있습니다. 이 위임에 따라 시행령 제25조의2①1호가 “부과 종료 시점으로부터 40일 이내”라는 기한을 정하고 있습니다.
40일이라는 숫자가 정확히 어떤 근거로 정해졌는지, 즉 입법 취지를 담은 원문 자료는 확인되지 않습니다. 다만 이후 절차의 기한을 모두 더해보면 이 숫자가 우연이 아닐 가능성이 읽힙니다. 개발이익환수법 제14조①은 부과 종료 시점으로부터 5개월(약 150일) 이내에 부과를 마치도록 정하고 있는데, 명세서 제출(40일) 이후 이어지는 예정통지(60일)·고지전심사청구(30일)·결과통지(15일) 기한을 모두 합하면 145일로, 5개월이라는 전체 틀 안에 들어맞습니다. 이는 조문들을 나란히 놓고 정합성을 따져본 추정 설명이며, 입법이유서 원문을 근거로 한 확정적 설명은 아니라는 점을 밝혀 둡니다.

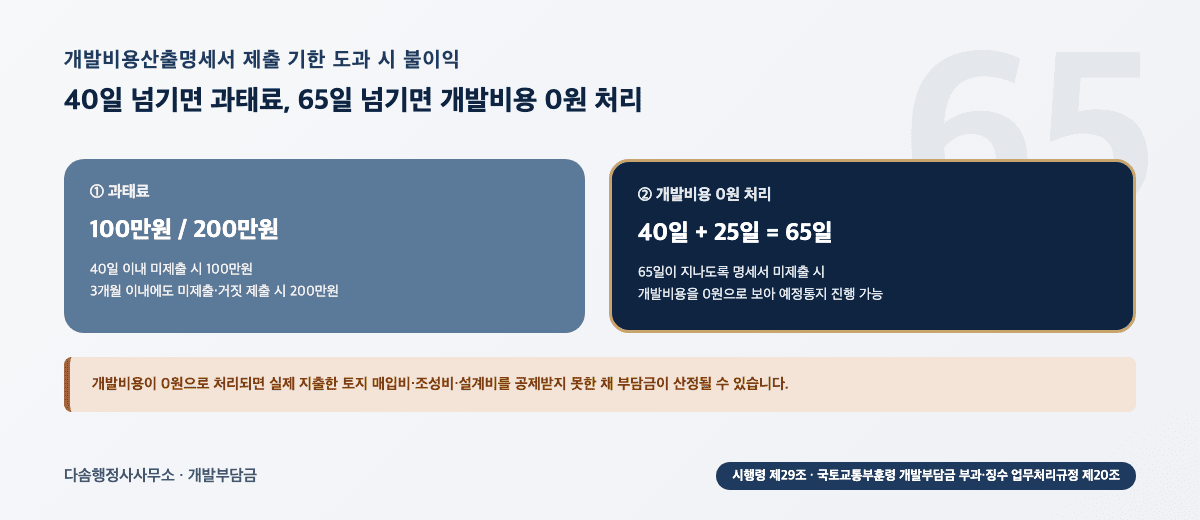

기한을 놓치면 생기는 일
40일을 넘기면 불이익은 두 단계로 나뉩니다.
첫째, 과태료입니다. 법 제29조에 따른 과태료의 부과기준을 정한 시행령 제29조는 기한 내에 명세서를 제출하지 않은 경우 100만원, 부과 종료 시점으로부터 3개월 이내에도 제출하지 않거나 거짓으로 제출한 경우 200만원으로 정하고 있습니다.
둘째, 개발비용 산정에서 불리해질 수 있습니다. 국토교통부 훈령 「개발부담금 부과·징수 업무처리규정」 제20조는 40일 기한이 25일 이상 추가로 지나도록 명세서가 제출되지 않으면, 관청이 개발비용을 0원으로 보아 예정통지를 진행할 수 있다고 정하고 있습니다. 40일에 25일을 더하면 부과 종료 시점으로부터 65일이 실질적인 마지노선이 되는 셈입니다. 개발비용이 0원으로 처리된다는 것은 토지 매입비·조성비·설계비 등 실제로 지출한 비용을 공제받지 못한 채 부담금이 산정될 수 있다는 뜻이므로, 사업자 입장에서는 세율 자체가 바뀌는 것만큼 큰 영향을 받게 됩니다.
다만 기한을 넘긴 뒤 뒤늦게 제출한 명세서의 개발비용을 법원이 어떻게 판단할지에 대해서는 확정된 판례가 확인되지 않습니다. “관청이 개발비용을 0원으로 보아 절차를 진행할 수 있다”는 훈령상 근거는 분명하지만, 이것이 “개발비용이 무조건 소멸한다”는 의미로 단정할 수는 없다는 점은 짚어 둘 필요가 있습니다.
이와 관련해 참고할 만한 판례가 두 건 있습니다. 대법원 1998.12.8. 선고 97누6636 판결(구법 기준)은 부과예정통지 관련 규정을 훈시규정으로 보았습니다. 부과예정통지를 누락했다고 해서 그 처분이 당연히 위법해지는 것은 아니라는 취지로 읽히는 판단입니다. 즉 “관청이 알아서 챙겨주겠지”라는 기대는 실무에서 통하지 않으며, 40일 안에 스스로 근거자료를 갖춰 제출하는 것이 사실상 유일한 실질적 방어선이라는 시사점을 줍니다.
또한 대법원 2016.1.28. 선고 2013두2938 판결(당시 법 기준)은 개발비용은 가능한 한 모두 공제함이 마땅하다는 법리를 밝힌 바 있습니다. 다만 이 판결에서 언급된 “3개월 이내” 기한은 판결 당시 적용되던 구법 기준이며, 현행법의 5개월 기한과는 다르다는 점에 유의해야 합니다.

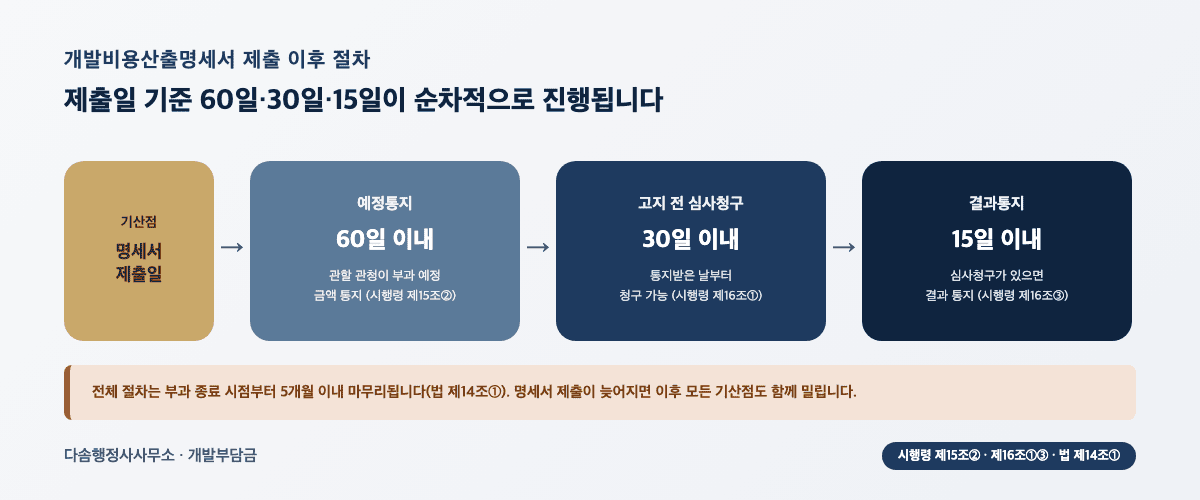

명세서 제출 후에는 어떻게 진행되나요
명세서를 제출했다고 절차가 끝나는 것은 아닙니다. 제출일을 기산점으로 이후 절차가 순차적으로 진행됩니다.
- 예정통지: 명세서 제출일로부터 60일 이내에 관할 관청이 부과 예정 금액을 통지합니다(시행령 제15조②).
- 고지전심사청구: 예정통지 내용에 이견이 있으면 통지를 받은 날로부터 30일 이내에 고지전심사청구를 할 수 있습니다(시행령 제16조①). 이 단계는 “이의신청”이 아니라 “고지전심사청구”가 정확한 법령상 용어입니다.
- 결과통지: 고지전심사청구가 있으면 관청은 15일 이내에 그 결과를 통지합니다(시행령 제16조③).
- 부과: 전체 절차는 부과 종료 시점으로부터 5개월 이내에 마무리되도록 설계되어 있습니다(법 제14조①).
명세서 제출 시점이 늦어지면 이후 모든 절차의 기산점도 함께 밀립니다. 40일이라는 첫 단추가 전체 일정에 영향을 준다는 점에서, 초기 대응의 중요성이 여기서도 드러납니다.

준공인가일이 정해지지 않은 사업이라면
관계 법령상 애초에 준공인가일이라는 개념 자체가 없는 사업도 있습니다. 이런 경우 시행령 제9조③은 별도의 기준을 두고 있습니다. 납부의무자가 스스로 사업이 끝났음을 신고하고 이를 증명하면 그 신고일이 부과 종료 시점이 되고, 신고가 없으면 관할 관청이 현지 확인을 거쳐 통지한 날이 부과 종료 시점이 됩니다.
여기서 중요한 것은, 신고를 하지 않으면 부과 종료 시점을 정하는 주도권이 사업자가 아니라 관청으로 넘어간다는 점입니다. 언제 현지 확인이 이루어지고 언제 통지가 올지는 사업자가 통제할 수 없는 영역이 되어 버립니다. 실제로 어떤 준공을 부과 종료 시점으로 볼 것인지가 항상 명확한 것은 아닙니다. 법제처 법령해석 16-0573(2016.12.7. 회신)은 산지복구준공일이 부과 종료 시점에 해당하지 않는다고 판단한 바 있는데, 이는 “사업 중 가장 먼저 나오는 준공이라고 해서 곧바로 부과 종료 시점이 되는 것은 아니다”라는 점을 보여주는 사례로 참고할 만합니다.
참고로 알아두면 좋은 예외
면적 2,700㎡ 이하 사업은(법 제11조②, 시행령 제12조⑥) 단위면적당 표준비용을 적용받을 수 있고, 이 경우 순공사비·조사비·설계비·일반관리비 등 일부 항목(시행령 제12조①1~4호)에 대한 개발비용 산출증명서류 첨부가 면제됩니다(시행령 제25조의2②단서). 다만 이 예외에 해당하는지 여부, 그리고 표준비용 적용이 실제로 유리한지는 사업 조건마다 다르므로 별도로 따져볼 필요가 있습니다.
정리하며
개발비용산출명세서는 납부의무자 본인이 특별한 자격 없이도 직접 제출할 수 있는 서류입니다. 다만 이 글에서 살펴본 것처럼 정작 어려운 부분은 서류 작성 자체가 아니라 “내 사업의 부과 종료 시점이 정확히 언제인가”를 판단하는 일입니다. 준공인가일 원칙과 단서 조항, 착공신고일·임시사용승인일 같은 세부 기준이 얽혀 있어 일반적인 기준만으로는 놓치기 쉬운 지점이 많습니다.
궁금한 점이 있으신가요? 우리 사업의 부과 종료 시점이 언제로 판단될지, 40일 기한을 어떻게 계산해야 할지 애매하다면 초기 상담을 받아보시는 것이 안전합니다. 다솜행정사사무소는 20년 공무원 경력을 바탕으로 개발부담금 부과 종료 시점 판단부터 명세서 제출, 이후 고지전심사청구 대응까지 함께 살펴봐 드립니다.
관련 상담이 필요하시면 → 상담문의
개발부담금 서비스 전반이 궁금하시면 개발부담금 서비스 안내를, 명세서 작성이 필요하시면 개발비용산출명세서 작성을, 부과예정통지를 받고 다투고 싶으시면 고지전심사청구 안내를 확인해 보세요.
출처: 국가법령정보센터 개발이익 환수에 관한 법률·시행령(law.go.kr), 국토교통부 훈령 「개발부담금 부과·징수 업무처리규정」 제20조, 법제처 법령해석 16-0573(2016.12.7. 회신), 대법원 1998.12.8. 선고 97누6636 판결, 대법원 2016.1.28. 선고 2013두2938 판결 — 2026년 8월 기준
