개발부담금 부과대상 기준, 2제곱미터 차이로 갈린 경기도 남양주시 사례

개발부담금 부과대상 기준, 2제곱미터 차이로 갈린 경기도 남양주시 사례

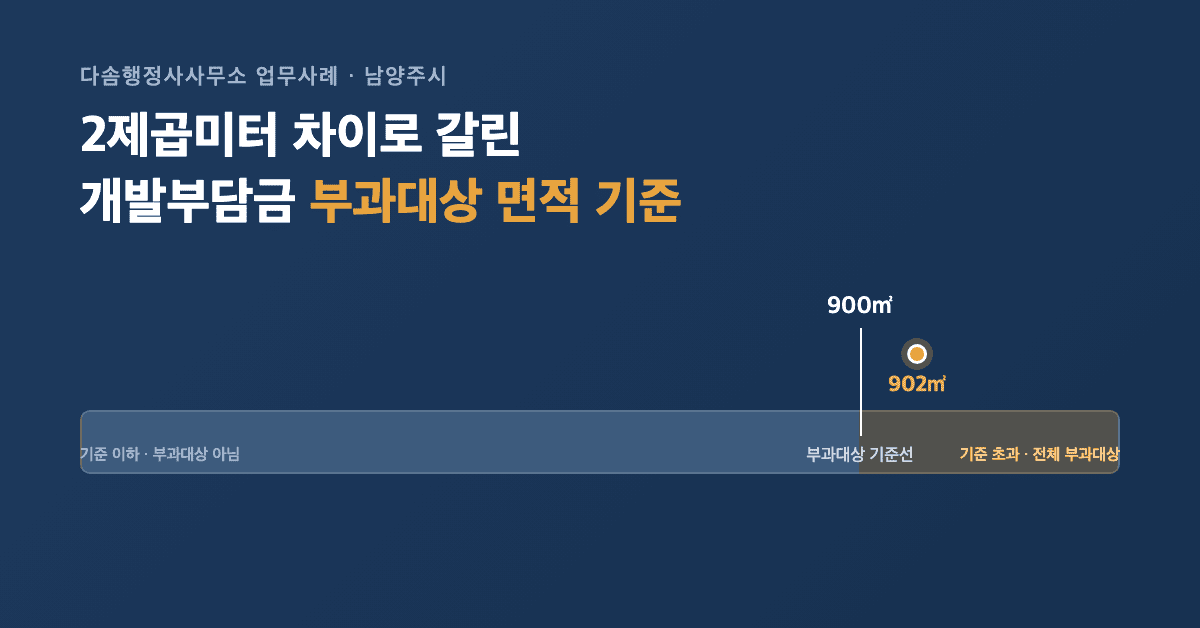

개발부담금 부과대상 기준 남양주 2제곱미터 초과 사례 인포그래픽
900㎡ 기준선을 2㎡ 초과해 개발부담금이 부과된 남양주 사례

경기도 남양주시에서 있었던 실제 상담 사례입니다. 건축주 A씨는 개발부담금이라는 제도 자체를 몰랐습니다. 이 사업이 속한 용도지역의 개발부담금 부과대상 기준은 900제곱미터였는데, A씨의 사업은 진입도로를 포함한 전체 부지가 이를 2제곱미터 초과한 902제곱미터로 허가를 받았습니다. 그 결과 낼 필요가 없었을 수도 있는 약 5천만 원을 부담하게 됐습니다.

허가 신청 — 면적 검토 없이 시작된 사업

A씨는 건축 경험이 없는 토지소유자였습니다. 건축을 진행하기 위해 측량설계사무소에 개발행위허가 신청부터 준공까지 사업 전반을 맡겼습니다. 건축주 입장에서는 자연스러운 선택입니다. 인허가 실무는 전문 영역이고, 대부분의 토지소유자는 측량·설계 단계를 전문 업체에 위임하는 것이 일반적입니다.

문제는 이 사업이 속한 용도지역 기준으로 개발부담금 부과대상 사업 면적이 900제곱미터였다는 데 있었습니다. A씨의 사업은 진입도로를 포함한 전체 부지가 902제곱미터로 허가를 받았습니다. 부과대상 기준선을 2제곱미터 초과한 상태로 인허가가 그대로 진행된 것입니다.

개발행위허가 단계에서 개발부담금 부과대상 여부를 함께 검토했다면 결과가 달라졌을 수도 있는 지점입니다. 하지만 개발부담금은 인허가 심사 항목이 아니기 때문에, 인허가 절차 자체는 면적 902제곱미터로도 아무 문제 없이 진행됩니다. 인허가와 개발부담금은 별개의 트랙으로 움직이는 제도이고, 이 사업은 그 사각지대에 그대로 놓여 있었습니다.

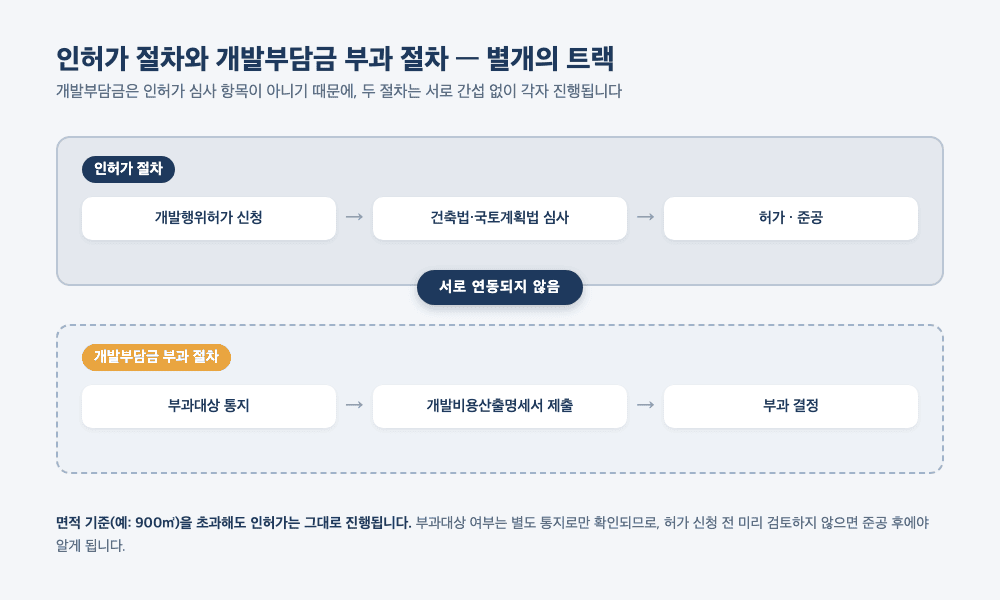

인허가 절차와 개발부담금 부과 절차가 별개의 트랙으로 진행되는 구조를 보여주는 다이어그램

준공까지 — 통지를 받고도 넘어간 이유

허가를 내준 관할 시청에서는 A씨에게 개발부담금 부과대상 사업이라는 통지를 보냈습니다. 통지문에는 “준공 후 40일 이내 개발비용산출명세서를 제출하라”는 내용이 담겨 있었습니다.

A씨는 이 통지를 심각하게 받아들이지 않았습니다. 준공까지는 아직 시간이 남아 있었고, 사업 추진을 일임한 측량설계사무소가 알아서 처리해줄 것이라고 생각했습니다. 건축주 입장에서는 충분히 나올 수 있는 판단입니다. 인허가부터 준공까지 전체 진행을 맡긴 상황에서, 그 사이에 발생하는 행정 통지까지 본인이 직접 챙겨야 한다는 인식을 갖기는 쉽지 않습니다.

측량설계사무소는 인허가 내용대로 사업을 계속 추진해 준공을 받았습니다. 개발부담금 부과대상 통지에 대한 별도 대응은 이 단계에서 이루어지지 않았습니다.

통지, 그리고 뒤늦은 대응

준공 이후 관할 시청은 다시 한번 통지를 보냈습니다. 준공되었으니 40일 이내 개발비용산출명세서를 제출하라는 내용이었습니다. 그제야 A씨는 측량설계사무소에 문의했지만, 돌아온 답변은 “이 부분은 저희 소관이 아니다”였습니다.

개발비용산출명세서 제출은 인허가·설계 업무와는 별개로, 납부의무자 본인이 책임지고 처리해야 하는 절차입니다. 측량설계사무소의 답변이 틀린 것은 아닙니다. 다만 A씨 입장에서는 인허가부터 준공까지 사업 전체를 맡겼던 만큼, 이 지점에서 처음으로 “내가 직접 알아봐야 하는 일”이라는 사실을 인지하게 된 셈입니다.

결국 A씨는 직접 수소문해 개발비용 산출을 진행할 업체를 섭외했고, 기한 내 명세서를 제출했습니다. 그 결과 개발부담금 약 5천만 원이 부과됐습니다.

“3제곱미터만 줄였으면” — 되돌릴 수 없었던 지점

부과예정통지를 받은 A씨는 “3제곱미터만 줄였으면 안 내도 될 돈을 냈다”며 억울함을 호소했습니다. 방법이 없는지 문의했지만, 이미 902제곱미터로 허가받아 준공까지 마친 사업의 면적을 사후에 바꿀 방법은 없었습니다. 개발부담금은 준공된 사업의 실제 면적을 기준으로 산정되는 제도이기 때문에, 허가 단계에서 확정된 면적 자체가 뒤집히지 않는 한 부과 여부도 되돌릴 수 없습니다.

실무 시사점 — 면적 기준선은 왜 이렇게 무서운가

이 사례가 보여주는 것은 개발부담금 부과대상 기준의 구조적인 함정입니다. 부과대상 여부는 “많이 넘었는가 조금 넘었는가”를 따지지 않습니다. 900제곱미터라는 기준선을 1제곱미터라도 넘으면 전체 사업이 부과대상이 되고, 기준선 아래면 아예 대상에서 빠집니다. 이런 문턱 구조 때문에 902제곱미터와 899제곱미터는 결과가 완전히 다릅니다.

이 기준선은 개발행위허가 심사 과정에서 자동으로 걸러지지 않습니다. 인허가 담당 부서는 건축법·국토계획법 기준으로 허가 여부를 판단하고, 개발부담금 부과대상 여부는 별도로 통지될 뿐 허가 자체를 막지는 않습니다. 그래서 허가 신청 단계에서 개발부담금 부과 가능성을 별도로 검토하지 않으면, A씨의 사례처럼 준공 이후에야 수천만 원 단위의 부담을 인지하게 되는 상황이 생깁니다.

여기서 확인할 수 있는 실무 포인트는 두 가지입니다.

  • 개발행위허가 신청 전, 사업부지 면적이 해당 용도지역의 개발부담금 부과대상 기준을 넘는지 미리 검토해야 합니다. 진입도로·부속시설 면적까지 합산되는지도 함께 확인이 필요합니다.
  • 부과대상 통지를 받았다면 준공 이후로 미루지 말고, 개발비용산출명세서 제출 준비를 준공 전부터 시작하는 것이 안전합니다.

다솜행정사사무소는 개발행위허가 신청 단계부터 개발부담금 부과 가능성을 함께 검토하고, 필요한 경우 개발비용산출명세서 작성까지 연계해서 도와드리고 있습니다. 인허가와 개발부담금이 서로 다른 절차로 움직인다는 점을 미리 알고 대응하는 것이, 이런 사례를 줄이는 가장 확실한 방법입니다.
